AUSHUBARBEITEN
Beginn der Aushubarbeiten mit zwei Kobelco SK350 mit einem täglichen Aushubvolumen zwischen 1.800 – 2.000 m³.
Einziehen und ankommen – jede Wohnung im „Wohnpark Mühlbachpromenade“ verbindet Großzügigkeit mit Wohlfühlatmosphäre und wird so zum neuen Lebensmittelpunkt.
Auf der eigenen Terrasse die Ruhe und Natur genießen oder an der nahe gelegenen Mühlbachpromenade flanieren und sportlich aktiv sein. All das bietet der Wohnpark Mühlbachpromenade. Das Innere besticht durch große, bodentiefe Fenster, die viel natürliches Licht hinein lassen und den Blick ins Grüne öffnen. Sorgfältig ausgesuchte Ausstattungselemente – sowohl hochwertig und innovativ als auch wohnlich – garantieren einen hohen Wohnkomfort.
Drei Gebäudetypen, neun Wohnhäuser – auf 12.000 Quadratmeter Grundstück entsteht ein überzeugend konzipiertes, modernes Stadtquartier in idyllischer Zentrumslage.
Die Gebäudekörper bestehen aus jeweils drei Vollgeschossen mit Penthouse, die sich optimal in die bereits vorhandene Wohnumgebung einfügen.
KfW -55-
STANDARD
begrünte
DACHFLÄCHEN
BALKON- oder
(DACH)TERASSE
öffentlicher
QUARTIERPLATZ
Ihr neues Zuhause ist die ideale Kombination aus Naherholung, Freizeit und dem alltäglichen Leben: Sowohl der Stadtplatz als auch die Mühlbachpromenade sind nur einen Steinwurf vom Wohnpark entfernt.
In fußläufiger Umgebung befinden sich Geschäfte des täglichen Bedarfs, ein Kindergarten und Schulen, das Freibad sowie diverse Sportanlagen. Neben Allgemeinärzten verfügt Plattling auch über ein medizinisches Versorgungszentrum. Der Standort Plattling im Einzugsgebiet München ist ein Dreh- und Angelpunkt des ICE- und Regionalbahnverkehrs und profitiert von der hervorragenden infrastrukturellen Anbindung an die Autobahn A92.
[deggendorf]
9 KM
[passau]
55 KM
[regensburg]
75 KM
[münchen]
125 KM
Hier können Sie den Baufortschritt des Wohnparks mitverfolgen.

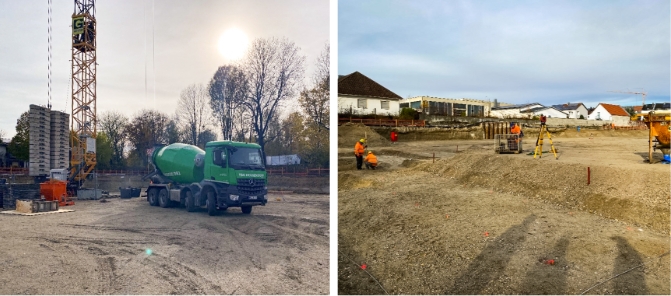

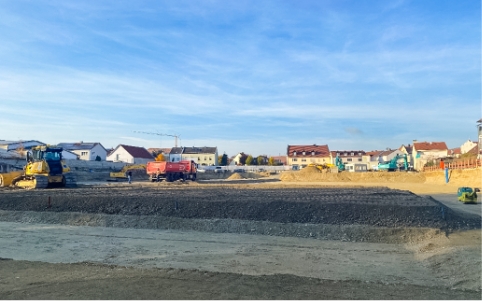

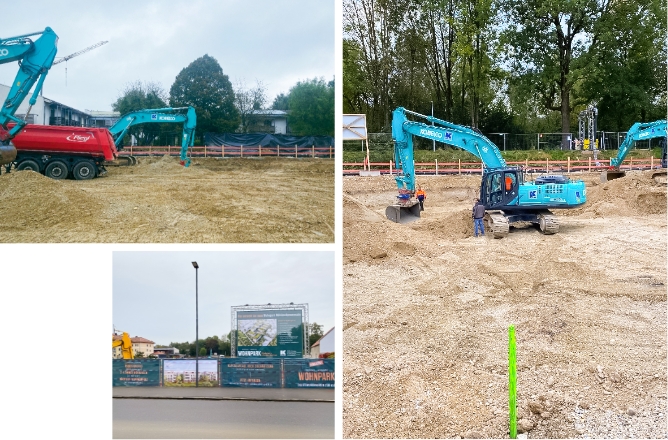

Beginn der Aushubarbeiten mit zwei Kobelco SK350 mit einem täglichen Aushubvolumen zwischen 1.800 – 2.000 m³.
Fertigstellung Aushub und Planie von Gebäudeteilen A und B. Herstellung von Baustraße und Kranplätzen
Beginn der Rohbauarbeiten mit Sauberkeitsschicht der Bodenplatte.

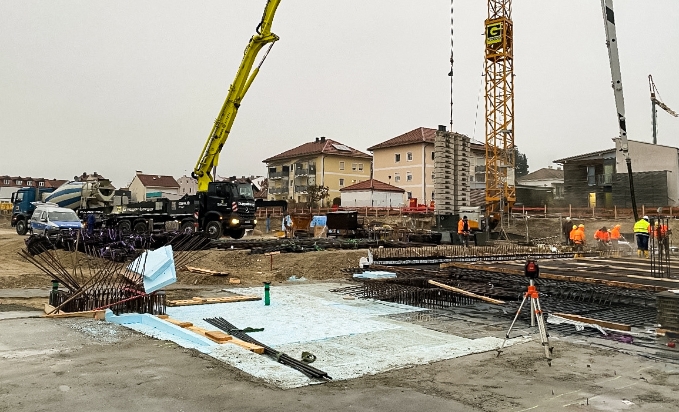

Betonage der Bodenplatten im ersten Bauabschnitt.

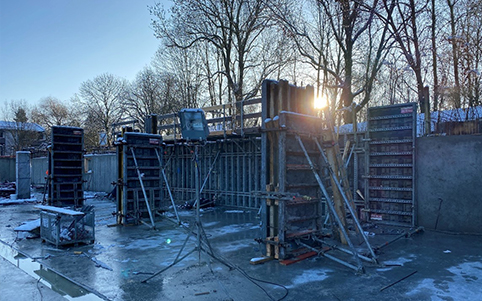

Betonage im Bauabschnitt 1
In den letzten Tagen wurden pro Abschnitt ca. 250 m³ Beton verbaut

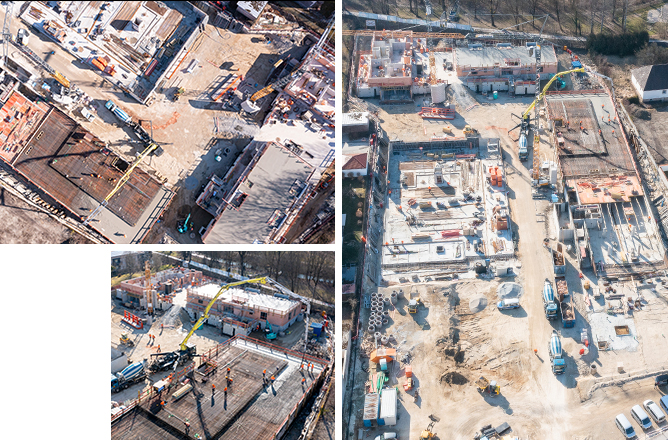

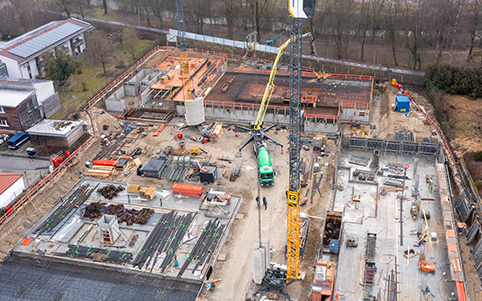

Betonage Decke im Gebäude A2

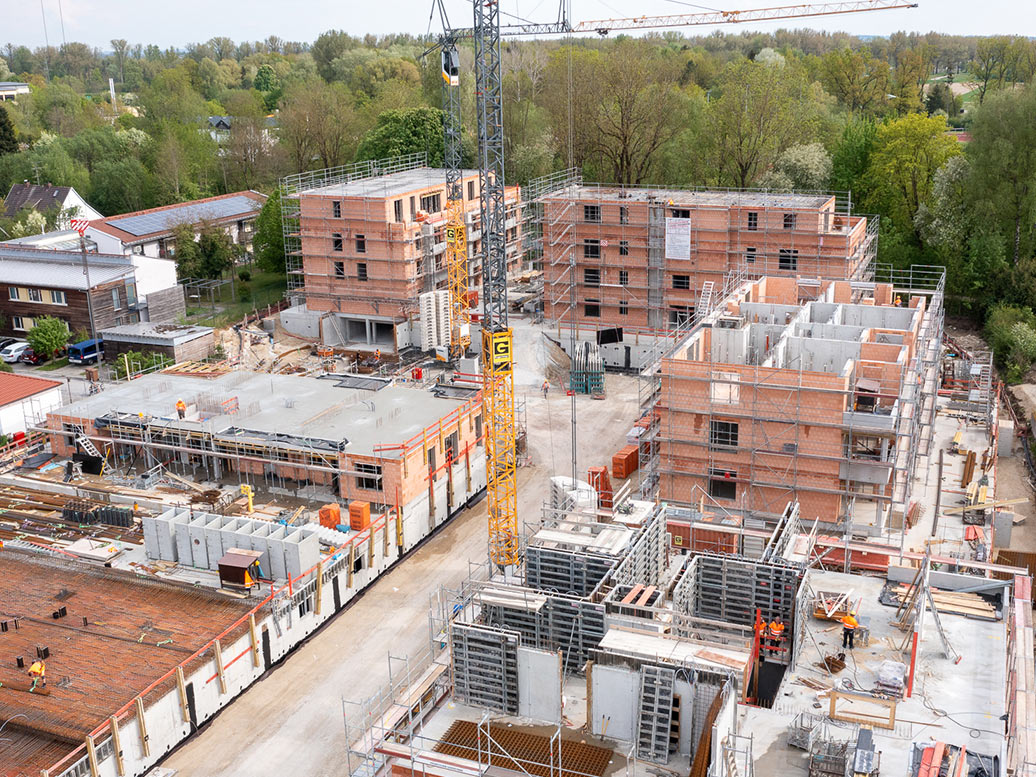

Betonarbeiten auch am Gebäude B1

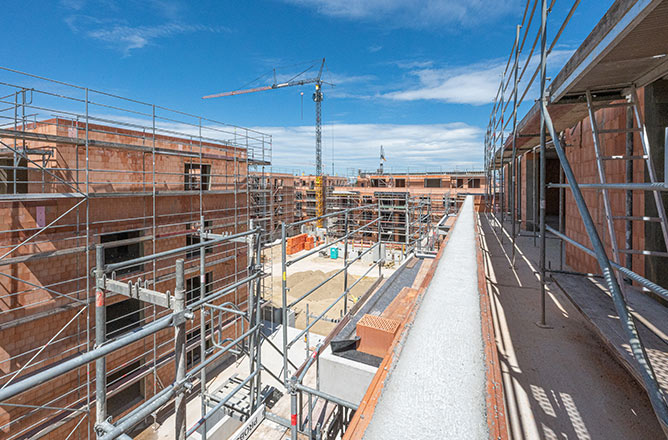

An den Gebäuden A1 und A2 ist der Rohbau fast fertig.
Ein Blick aus dem Gebäude A1. Hier werden demnächst die ersten Fenster verbaut.

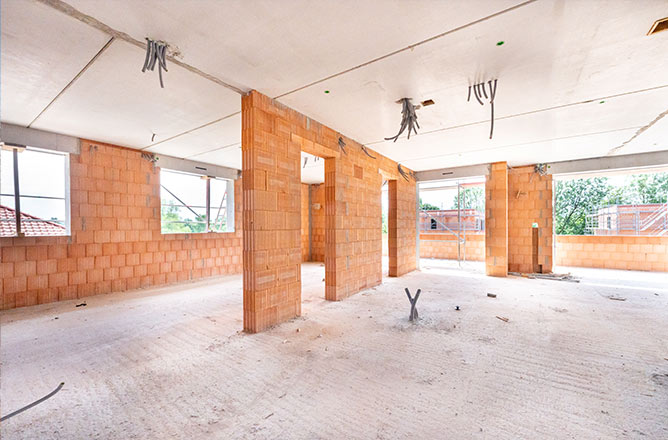

Der Innenausbau steht schon in den Startlöchern.
Auch am Quartiersplatz wird fleissig gearbeitet.

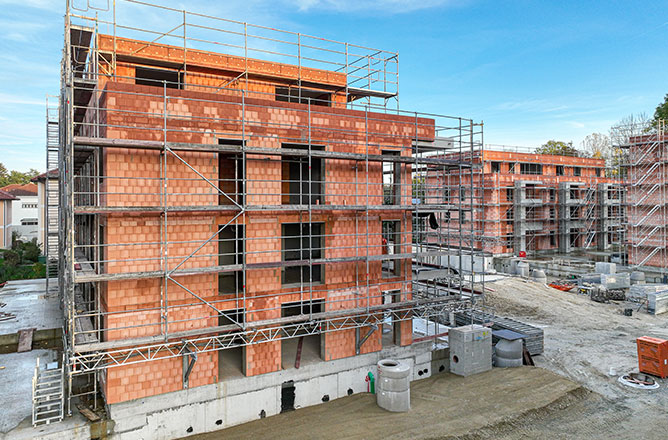

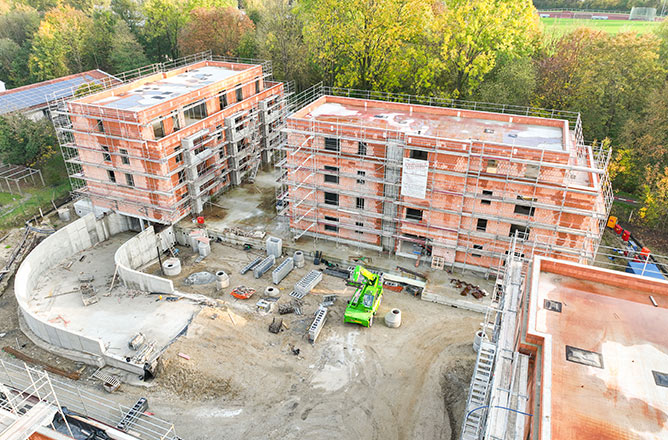

Der komplette Rohbau wurde fertiggestellt. Mit großen Schritten geht es nun an den Innenausbau.

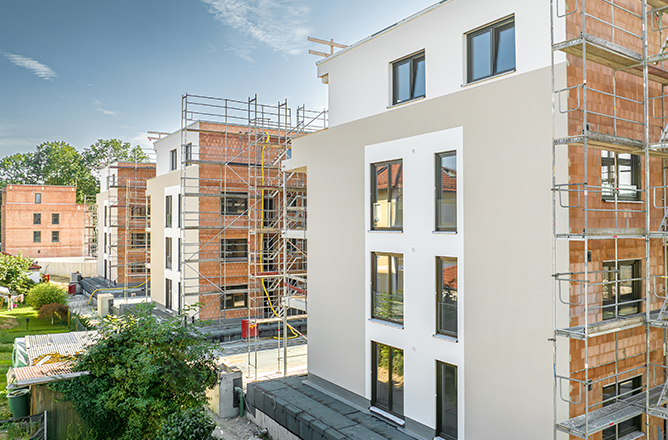

Die ersten Fenster wurden bereits installiert. Die Aussenfarbe ist ein echter Hingucker.

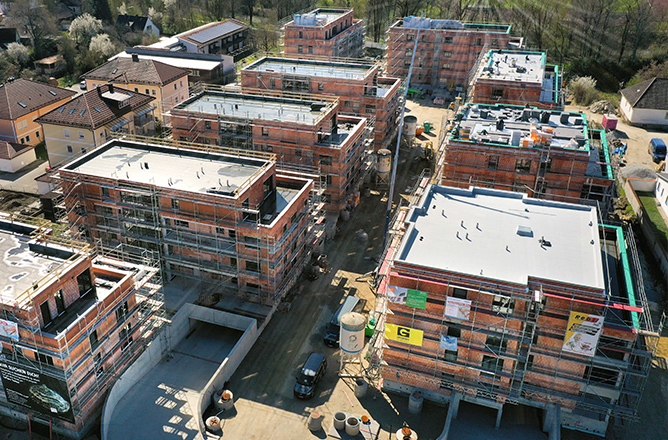

Ein Blick auf die Baustelle zum Jahresanfang

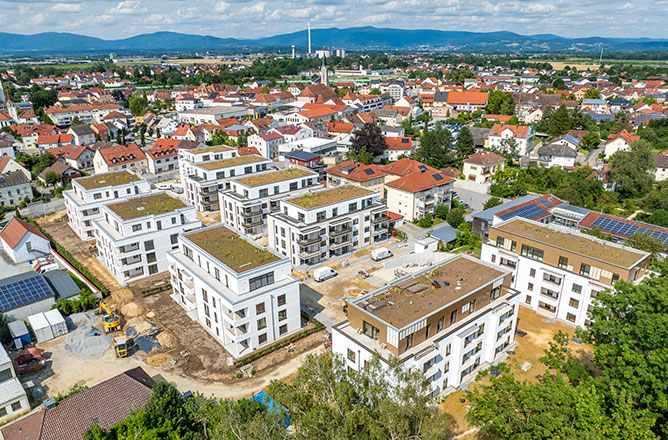

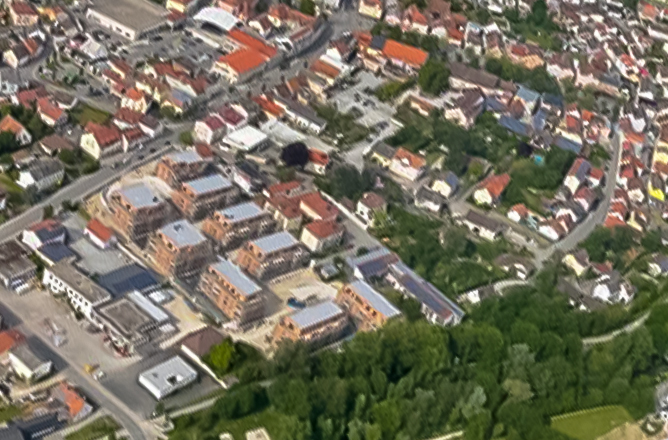

Ein Blick aus dem Hubschrauber zeigt unseren Wohnpark in Plattling.
Ein erster Blick auf unsere Fassaden!
Die Musterwohnungen sind nun fertig eingerichtet.
Ein Blick auf das Gebäude B1 mit den fertigen Fassaden.
Aktuell wird je nach Wetterlage an den Aussenanlagen und der Bepflanzung gearbeitet.
Die Begrünung der Außenalagen ist bereits in vollem Gange.
